Fundação profunda do tipo Estaca Escavada

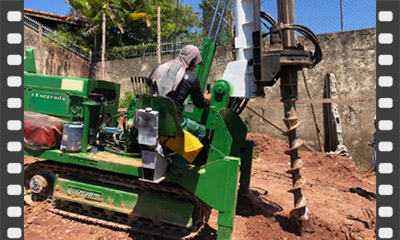

A estaca escavada com trado mecânico é um tipo de fundação profunda moldada in loco, amplamente utilizada em obras de pequeno e médio porte. Trata-se de um processo totalmente mecanizado, realizado por um equipamento montado sobre o chassi de caminhão ou, em modelos maiores, sobre trator de esteira. O equipamento utiliza um trado helicoidal ( motorizado capaz de atingir profundidades que variam conforme o fabricante, normalmente até 16 metros, permitindo alcançar camadas mais resistentes do subsolo.
A estaca escavada é utilizada em terrenos secos (ou com nível de água abaixo do nível de solo resistente) e consiste na remoção do solo através de trado rotativo. Uma vez instalado e nivelado, o equipamento inicia a perfuração e, a cada 2 metros, faz a retirada da haste para a remoção de terra das lâminas. Atingida a cota prevista em projeto, e confirmada as características do solo em comparação ao ponto de sondagem mais próximo, é possível iniciar a concretagem da estaca. A carga da estaca varia de acordo ao diâmetro do trado. Diversas empresas correlacionam o diâmetro da estaca a sua capacidade de suporte, conforme tabela abaixo.
| Diâmetro | Ø 25cm | Ø 30cm | Ø 40cm | Ø 50cm | Ø 60cm | Ø 70cm | Ø 80cm | Ø 90cm |
|---|---|---|---|---|---|---|---|---|
| Carga | até 20 ton. | até 28 ton. | até 50 ton. | até 80 ton. | até 113 ton. | até 145 ton. | até 200 ton. | até 250 ton. |
E existem máquinas especiais que executam estaca escavada de grande diâmetro, chegando a 300 cm, conhecidos como “estacões”.
A perfuração mecanizada apresenta excelente produtividade e baixo nível de vibração, sendo adequada para áreas urbanas densamente ocupadas, reformas e ampliações onde não se deseja transmitir vibrações a edificações vizinhas. Entretanto, sua utilização fica limitada pelas condições do solo: solos argilosos ou arenosos firmes permitem boa perfuração, mas solos muito rígidos, com cascalhos, matacões ou de rocha alterada podem impedir a rotação do trado, tornando inviável este tipo de fundação. Outro fator limitante é a presença de lençol freático; quando a água é atingida durante a escavação, há risco de colapso das paredes do furo, devendo-se optar por outro tipo de fundação, como a Estaca Strauss.
Por ser um equipamento de porte significativo, o terreno deve permitir o acesso de caminhões leves ou médios até o local da perfuração. Em terrenos com desníveis acentuados, rampas provisórias podem ser necessárias para garantir a mobilidade do equipamento. Além disso, durante a operação, a estaca escavada deposita grande volume de solo ao redor do furo; por isso, a obra deve disponibilizar serventes suficientes para remover essa terra constantemente, evitando acúmulo e permitindo o avanço da perfuração.
Outro ponto essencial refere-se à segurança do canteiro. Furos profundos devem ser obrigatoriamente sinalizados e protegidos para evitar quedas, entrada de água por chuva ou desmoronamento das paredes laterais. A proximidade com crianças, pedestres ou animais deve ser rigidamente controlada.
A produtividade de um equipamento mecanizado é elevada. De forma geral, uma máquina é capaz de escavar aproximadamente 10 estacas de 12 metros por dia com diametro de 25cm, dependendo do solo. Dada essa eficiência, utiliza-se quase sempre concreto usinado, garantindo qualidade e velocidade na execução.
Após a perfuração, instala-se a armadura de ligação na cabeça da estaca, responsável por conectar a estaca ao bloco de fundação. A concretagem deve parar exatamente na cota de projeto; caso ultrapasse esse nível, será necessário demolir parte da cabeça da estaca para permitir a execução adequada dos blocos.
É indispensável destacar que todo serviço de fundação deve ser projetado e dimensionado por um engenheiro civil ou geotécnico, com base nos resultados da sondagem SPT. A NBR 6122:2019 determina apenas os critérios de dimensionamento; a capacidade de carga depende das condições do solo, profundidade e execução.
Observações adicionais
- A capacidade de carga depende exclusivamente das características do solo e deve ser calculada por um engenheiro.
- É necessário solicitar ao fornecedor o custo da taxa de mobilização, que varia conforme a distância da obra.
- Estacas escavadas não são recomendadas para solos saturados ou com presença de água.
- A segurança do local deve ser garantida com proteção e sinalização dos furos até sua concretagem.
