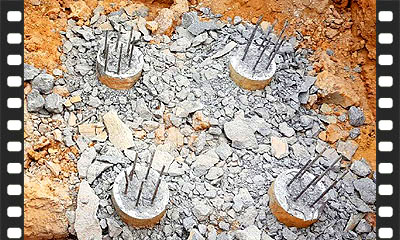

Como preparar a cabeça das estacas em fundações profundas.
A preparação da cabeça das estacas, também chamada de arrasamento, é uma etapa importante na execução de fundações profundas. O serviço consiste em remover, quando necessário, o concreto ou o trecho superior da estaca até a cota de arrasamento definida no projeto, preparando a ligação com o bloco de coroamento ou outro elemento estrutural. Além de acertar o nível, é preciso deixar a cabeça com concreto íntegro e preservar as armaduras necessárias à ligação. O procedimento varia conforme o tipo de fundação: estacas escavadas e Strauss, estacas pré-moldadas e tubulões não devem receber automaticamente a mesma técnica de corte.
Por que é necessário preparar a cabeça da estaca?
Durante a execução de estacas moldadas no terreno, a parte superior pode conter concreto de qualidade inferior, contaminado por solo, água ou resíduos, ou apresentar irregularidades decorrentes da concretagem. O arrasamento permite retirar o material inadequado e preparar a região para receber o bloco de fundação. Em estacas pré-moldadas, o preparo pode envolver o corte do excedente e o tratamento da ligação, conforme o projeto e as orientações do sistema utilizado.
Atenção: atingir a cota indicada não basta se ainda houver concreto solto, fissurado ou deteriorado. Da mesma forma, não se deve continuar demolindo concreto íntegro abaixo da cota sem orientação técnica. Caso o material adequado só apareça abaixo do nível previsto, o responsável pelo projeto deve avaliar a situação e definir a correção.
Conferência da cota de arrasamento
Antes de começar, consulte o projeto de fundações e identifique a cota de cada estaca. É comum uma mesma obra apresentar níveis diferentes de arrasamento, em razão da geometria e da posição dos blocos de coroamento. Por isso, não é seguro cortar todas as estacas pela mesma referência visual.
Marque o nível de trabalho com referência topográfica confiável, utilizando nível, régua, nível a laser ou estação total, conforme a precisão exigida. Confira também a posição do bloco, a altura de embutimento da cabeça da estaca e o comprimento das armaduras que deverão permanecer para ligação. O responsável técnico deve liberar a execução e conferir o resultado antes da concretagem do bloco.
Arrasamento manual ou com martelete
Em pequenas obras, o serviço pode ser realizado com marreta e ponteiro. É uma solução simples, porém trabalhosa e de baixa produtividade, especialmente quando o concreto apresenta resistência elevada. O uso de martelete rompedor elétrico ou pneumático costuma acelerar bastante a execução e reduzir o esforço físico, desde que o equipamento seja adequado ao porte da estaca e às condições do local.
O desbaste deve ser progressivo e controlado, preferencialmente de cima para baixo, retirando pequenas porções e reduzindo a intensidade dos impactos à medida que se aproxima da cota final. Evite golpes laterais fortes, alavancamentos e esforços que possam fissurar o concreto que permanecerá na fundação. Essa cautela não significa que toda estaca seja incapaz de resistir a esforços horizontais: algumas são dimensionadas para essas solicitações, mas isso não autoriza impactos descontrolados durante o preparo.
Em estacas de grande diâmetro, pré-moldadas ou com armaduras e detalhes especiais, pode ser necessário utilizar método de corte ou demolição específico. O procedimento deve respeitar o projeto, o tipo de estaca e as orientações técnicas aplicáveis; não se deve escolher um rompedor mais potente apenas para acelerar o serviço.
Cuidados com as armaduras de ligação
Durante o arrasamento, as barras que farão a ligação entre a estaca e o bloco de coroamento precisam ser preservadas. Evite cortar, dobrar repetidamente ou danificar os vergalhões com o ponteiro ou o martelete. O comprimento exposto, as ancoragens, o cobrimento e eventuais emendas devem corresponder ao detalhamento do projeto estrutural.
Se alguma barra for atingida, apresentar corrosão relevante, ficar com comprimento insuficiente ou se soltar do concreto, não improvise uma emenda no canteiro. Solicite orientação ao responsável pelo projeto para definir o reparo adequado.
Limpeza e inspeção antes do bloco de coroamento
Após o arrasamento, remova os fragmentos de concreto, a poeira, o barro e os materiais soltos. A superfície deve apresentar concreto íntegro e condição adequada para a ligação estrutural com o bloco, de acordo com o detalhamento do projeto. Confira a cota final, o estado da cabeça e a posição das armaduras.
Não esconda falhas preenchendo cavidades com argamassa comum sem avaliação. Fissuras profundas, desagregação, armaduras danificadas ou diferenças relevantes de nível devem ser registradas e submetidas ao engenheiro antes da continuidade dos serviços.
Segurança durante a execução
O arrasamento produz fragmentos projetados, poeira e ruído intenso. A equipe deve utilizar os equipamentos de proteção adequados, como óculos de segurança, proteção auditiva, calçados de segurança, luvas apropriadas e proteção respiratória conforme a avaliação dos riscos. Também é necessário controlar a exposição à poeira de concreto, especialmente à sílica respirável, com métodos de trabalho e proteção compatíveis.
Isole a área para impedir a aproximação de pessoas durante a demolição. Antes de usar martelete elétrico ou pneumático, verifique cabos, conexões, mangueiras e condições do equipamento. Mantenha a escavação do bloco estável e com acesso seguro; não trabalhe junto a paredes de escavação desprotegidas. Organize a retirada do entulho para evitar tropeços e permitir a inspeção da cabeça da estaca.
Planejamento, medição e contratação
Antes de contratar o serviço, confira se o arrasamento já está incluído no preço da execução das estacas. Algumas empresas entregam as estacas preparadas na cota do projeto; outras deixam o corte do excedente e a limpeza para a equipe da obra. Essa diferença pode gerar custos inesperados.
Para estimar o trabalho, levante a quantidade de estacas, o tipo e o diâmetro de cada uma, a altura média a remover, a resistência do concreto, o acesso aos pontos de trabalho e a necessidade de preservar armaduras. Esses fatores influenciam a produtividade e a escolha entre execução manual e mecanizada. Registre as cotas e as condições encontradas, especialmente quando houver necessidade de reparos.
Observações adicionais
- Confira a cota de arrasamento de cada estaca antes de iniciar o corte; nem todos os blocos de uma obra estão necessariamente no mesmo nível.
- Marreta e ponteiro podem atender a pequenos serviços; o martelete rompedor costuma aumentar a produtividade, mas deve ser usado com controle.
- Evite impactos laterais fortes e preserve o concreto íntegro que permanecerá na fundação.
- Não corte nem dobre as armaduras de ligação sem autorização e detalhamento do responsável pelo projeto.
- Retire concreto solto ou inadequado e solicite avaliação técnica quando o problema ultrapassar a cota prevista.
- Utilize EPIs, controle a poeira e o ruído, isole a área e mantenha a escavação em condições seguras.
- Remova o entulho e confira a superfície antes da montagem e concretagem do bloco de coroamento.
- Verifique no contrato se o arrasamento e a retirada do entulho estão incluídos na execução das estacas.
