Cronograma da obra
O cronograma da obra é uma das principais ferramentas de planejamento da construção. Ele mostra, ao longo das semanas ou meses, quais serviços serão executados, quando começam, quando terminam e em que ordem devem acontecer.
Em linguagem simples, o cronograma é o “calendário inteligente” da obra. Ele ajuda o construtor a se preparar com antecedência para comprar materiais, contratar empreiteiros, reservar equipamentos, organizar mão de obra e prever desembolsos financeiros.
Sem cronograma, a obra passa a funcionar no modo “vamos vendo”. E esse modo costuma ser perigoso: falta material, sobra gente parada, empreiteiro chega antes da hora, equipamento não está disponível, chuva atrasa tudo e o orçamento começa a escorrer pelo ralo.
Por que o cronograma é tão importante?
Na construção civil, nem tudo se resolve indo à loja de materiais no mesmo dia. Alguns serviços e produtos exigem preparação, fabricação, agendamento e prazo de entrega.
Veja alguns exemplos:
- Execução de estacas: o empreiteiro precisa ter o equipamento disponível. Dependendo da agenda, isso pode levar dias ou semanas.
- Armações já cortadas e dobradas: o fornecedor precisa receber o projeto estrutural, cortar, dobrar, separar e identificar as peças. Isso pode consumir algumas semanas.
- Esquadrias sob medida: portas e janelas fabricadas conforme projeto podem levar meses, principalmente em obras maiores ou de alto padrão.
- Elevador: item que costuma surpreender muita gente. Elevadores são fabricados sob medida, utilizam componentes específicos e, muitas vezes, peças importadas. O prazo entre compra e entrega pode chegar a 12 meses ou mais.
Por isso, o cronograma não serve apenas para saber “o que será feito na próxima semana”. Ele também serve para enxergar, com antecedência, o que precisa ser comprado hoje para não faltar daqui a dois ou três meses.
De onde nasce o cronograma?
Usualmente, o cronograma é desenvolvido a partir do orçamento da obra. O orçamento lista as etapas e serviços, com seus respectivos custos. O cronograma organiza esses serviços no tempo, respeitando a sequência técnica da construção.
Uma obra comum no Brasil, com estrutura convencional em concreto armado, pode seguir uma sequência parecida com esta:
- Levantamentos e projetos: levantamento topográfico, sondagem do solo, desenvolvimento dos projetos e aprovações legais.
- Demolições: demolição de paredes, estruturas e retirada de entulho, quando se trata de reforma.
- Terraplenagem: escavação, transporte de terra e aterro compactado.
- Serviços preliminares: limpeza do terreno, tapumes, barracão de obra, gabarito, demarcação, ligações provisórias de água e energia.
- Fundações: estacas, preparo da cabeça das estacas, formas, armações, vigas baldrames, impermeabilização e muros de arrimo, quando houver.
- Estrutura: formas, armações, lajes e concretagens dos pavimentos.
- Alvenaria: execução das paredes do térreo, pavimentos superiores e fechamentos.
- Instalações elétricas: eletrodutos, caixinhas, cabos, quadro elétrico e acabamentos.
- Instalações hidráulicas: água fria, água quente, esgoto, águas pluviais, louças e metais.
- Cobertura: estrutura do telhado, telhas, calhas, rufos e cumeeiras.
- Impermeabilização: áreas molhadas, lajes externas, baldrames e demais pontos críticos.
- Forros: revestimento sob lajes, forro de gesso, sancas e acabamentos.
- Revestimento de paredes: chapisco, emboço, reboco, gesso liso, azulejos, pedras e outros revestimentos.
- Pisos: regularização, contrapiso, argamassa de assentamento, cerâmicas, pedras, madeira e outros materiais.
- Portas e janelas: instalação de esquadrias, vidros, portas, portões e ferragens.
- Pintura: lixamento, massa corrida, pintura interna, pintura externa e esmalte em peças metálicas.
- Serviços complementares: ligações definitivas, paisagismo, grama, muros externos, limpeza final e entrega da obra.
Essa lista não é uma receita única. Ela deve ser ajustada ao tipo de obra, ao terreno, ao sistema construtivo e aos elementos previstos no projeto.
A ordem dos serviços: de baixo para cima, depois de cima para baixo
Uma regra prática ajuda muito a entender a lógica da obra.
Nos serviços de fundações, estrutura, alvenaria e cobertura, a obra normalmente avança de baixo para cima. Primeiro vêm as fundações, depois a estrutura, depois as paredes e, por fim, a cobertura. Afinal, ninguém constrói o telhado antes de ter o último pavimento pronto.
Já nos serviços de acabamento, a lógica costuma se inverter: executa-se de cima para baixo. Primeiro pavimentos superiores, depois inferiores. Dentro de cada ambiente, normalmente se faz primeiro o teto ou forro, depois as paredes e, por último, o piso.
Essa ordem evita danos. Imagine instalar um assoalho de madeira novinho e depois executar chapisco no teto. Cimento, água e areia caindo sobre o piso seriam praticamente um convite ao retrabalho.
O cronograma muda conforme o tipo de obra
Os serviços dependem muito do tipo de construção.
- Em uma obra nova, normalmente não há demolição; em reforma, a demolição pode ser uma etapa importante.
- Em estrutura metálica ou steel frame, a sequência muda bastante em relação ao concreto armado convencional.
- Se as janelas já vêm com vidro instalado, talvez não seja necessário contratar vidraçaria.
- Se o projeto prevê piscina, lareira, ar-condicionado, aquecimento solaretc.; essas etapas precisam entrar no cronograma.
O cronograma deve representar a obra real, e não uma lista genérica copiada de outra construção. Cada obra tem seu “jeito de andar”.
Tipos de Cronogramas

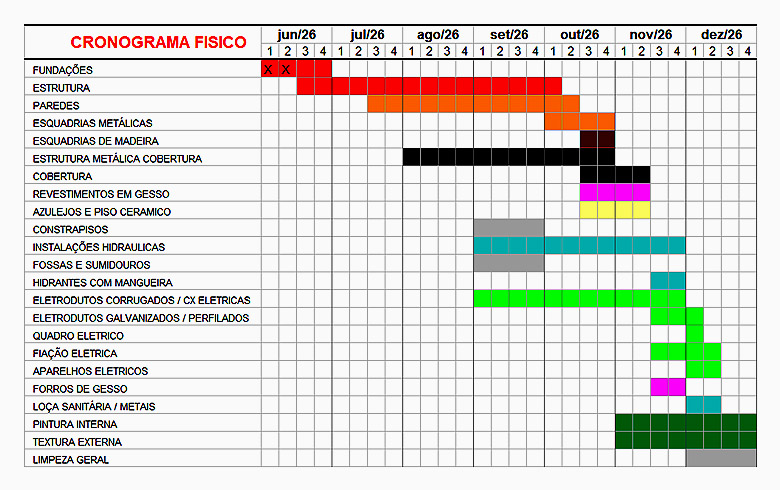

Cronograma físico
O cronograma físico é o modelo mais simples e mais usado. Ele mostra, por meio de barras, quando cada serviço começa e termina.
Esse cronograma pode ser bem resumido, mostrando apenas etapas principais como fundações, estrutura, alvenaria e acabamentos. Ou pode ser detalhado, separando cada serviço dentro dessas etapas.
Por exemplo, no item “portas”, em vez de escrever apenas “instalação de portas”, o cronograma pode separar:
- compra dos batentes;
- instalação dos batentes;
- compra das folhas de porta e ferragens;
- instalação das folhas;
- ajustes finais e pintura.
Esse detalhamento evita um erro comum: achar que “porta” é uma coisa só. Na prática, a porta envolve compra, entrega, instalação do batente, instalação da folha, ferragens, pintura e ajustes. Se uma dessas etapas atrasa, o serviço como um todo atrasa também.
Cronograma físico-financeiro

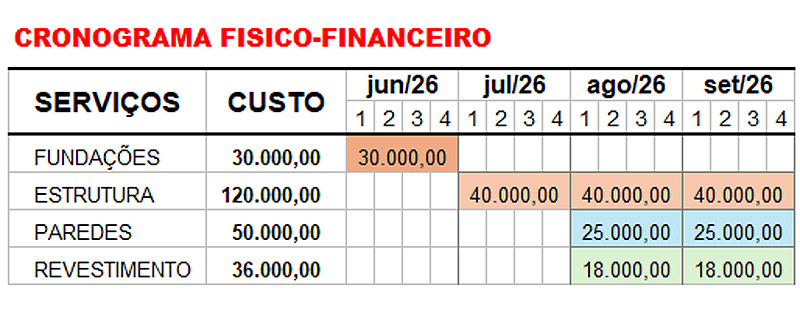

O cronograma físico-financeiro combina tempo e dinheiro. Além de mostrar quando cada serviço será executado, ele mostra quanto será gasto em cada mês.
Isso é muito importante porque a obra precisa de dinheiro disponível no momento certo. Não adianta saber que a estrutura vai custar R$ 120.000,00 se você não sabe em quais meses esse valor será desembolsado.
Por exemplo: se a fundação custa R$ 30.000,00 e será executada em junho, esse valor precisa estar disponível em junho. Se a estrutura custa R$ 120.000,00 e será executada em três meses, o cronograma pode prever R$ 40.000,00 por mês.
Esse tipo de cronograma ajuda o proprietário a se preparar financeiramente, evitando paralisações por falta de recursos. Em obras financiadas, ele também pode ser exigido por bancos, construtoras e investidores.
Cronograma previsto x executado
Depois que a obra começa, o cronograma deixa de ser apenas um plano e passa a ser uma ferramenta de controle.
Uma forma muito eficiente de acompanhar a obra é comparar o previsto com o executado. Para isso, o cronograma pode ter uma linha adicional abaixo de cada item, registrando o que realmente aconteceu: quando o serviço começou, quando terminou e quanto custou.

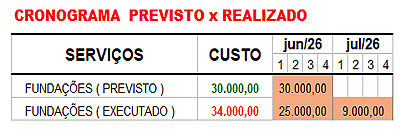

Imagine que as fundações estavam previstas para junho, com custo de R$ 30.000,00. Porém, choveu muito, o equipamento teve dificuldade de circulação no terreno e o serviço levou um mês e meio. Ao final, custou R$ 34.000,00, sendo R$ 25.000,00 em junho e R$ 9.000,00 em julho, conforme pode ser observado na imagem acima.
Essa comparação mostra claramente o impacto do atraso e do custo adicional. Com isso, o responsável pela obra pode ajustar as etapas seguintes, renegociar prazos, reorganizar compras e atualizar o orçamento.
Como preparar o cronograma
Preparar um cronograma exige conhecimento técnico e experiência prática. Não basta listar os serviços; é preciso entender a relação de dependência entre eles.
Algumas perguntas ajudam:
- Este serviço depende de outro estar concluído?
- Esse material precisa ser comprado com antecedência?
- Há tempo de cura, secagem ou fabricação?
- Esse empreiteiro precisa entrar antes ou depois de outro?
- Esse serviço pode acontecer ao mesmo tempo que outro?
- O clima pode interferir?
Por exemplo, a pintura interna depende do reboco ou gesso estarem secos. A instalação de piso depende da regularização pronta. A instalação de louças depende da hidráulica finalizada. A cobertura precisa estar pronta para proteger muitos serviços internos da chuva.
Existem também serviços que podem ocorrer em paralelo. Enquanto se executa alvenaria em um pavimento, pode-se preparar formas e armações em outro trecho. Enquanto um fornecedor fabrica esquadrias, a obra segue com revestimentos. O segredo é organizar sem criar atropelos.
Ferramentas para montar o cronograma
Muitos construtores utilizam planilhas eletrônicas para montar cronogramas. Existem modelos prontos na internet, gratuitos e pagos. Com uma planilha simples, já é possível montar barras por mês, estimar custos e acompanhar o previsto x executado.
Também existem softwares específicos de planejamento, nos quais se cadastram serviços, prazos, dependências e custos. O programa monta automaticamente o cronograma de barras e facilita ajustes quando alguma etapa atrasa.
Para obras pequenas, uma planilha bem feita pode ser suficiente. Para obras maiores, com muitos fornecedores, equipes e dependências, um software especializado ajuda bastante.
Resumo
O cronograma da obra é muito mais do que uma tabela bonita. Ele organiza a sequência dos serviços, ajuda a prever compras, contratações, equipamentos, prazos e desembolsos financeiros.
Um bom cronograma permite enxergar a obra antes que ela aconteça. E isso é uma vantagem enorme: quando você vê o problema no papel, ainda dá tempo de corrigir. Quando percebe apenas no canteiro, quase sempre custa mais caro.
Cronograma não é burocracia. É planejamento, economia e controle. É o mapa da viagem. Sem ele, a obra até pode chegar ao destino — mas provavelmente vai pegar mais trânsito, gastar mais combustível e fazer algumas paradas desnecessárias pelo caminho.
